BESS Drzeńsko — 3 MW / 6 MWh

Magazyn energii w technologii litowo-żelazowej (LFP) zrealizowany w trybie EPC. Sześć kontenerów bateryjnych z systemem BMS, EMS i tłumieniem pożaru posadowionych na fundamentach prefabrykowanych. Zakres prac: projekt, uzgodnienia OSD, budowa, uruchomienie SCADA, odbiory UDT.

Pojemność
6 MWh
Moc
3 MW
Technologia
LFP
Lokalizacja
Drzeńsko
Rok
2026
Zakres
EPC

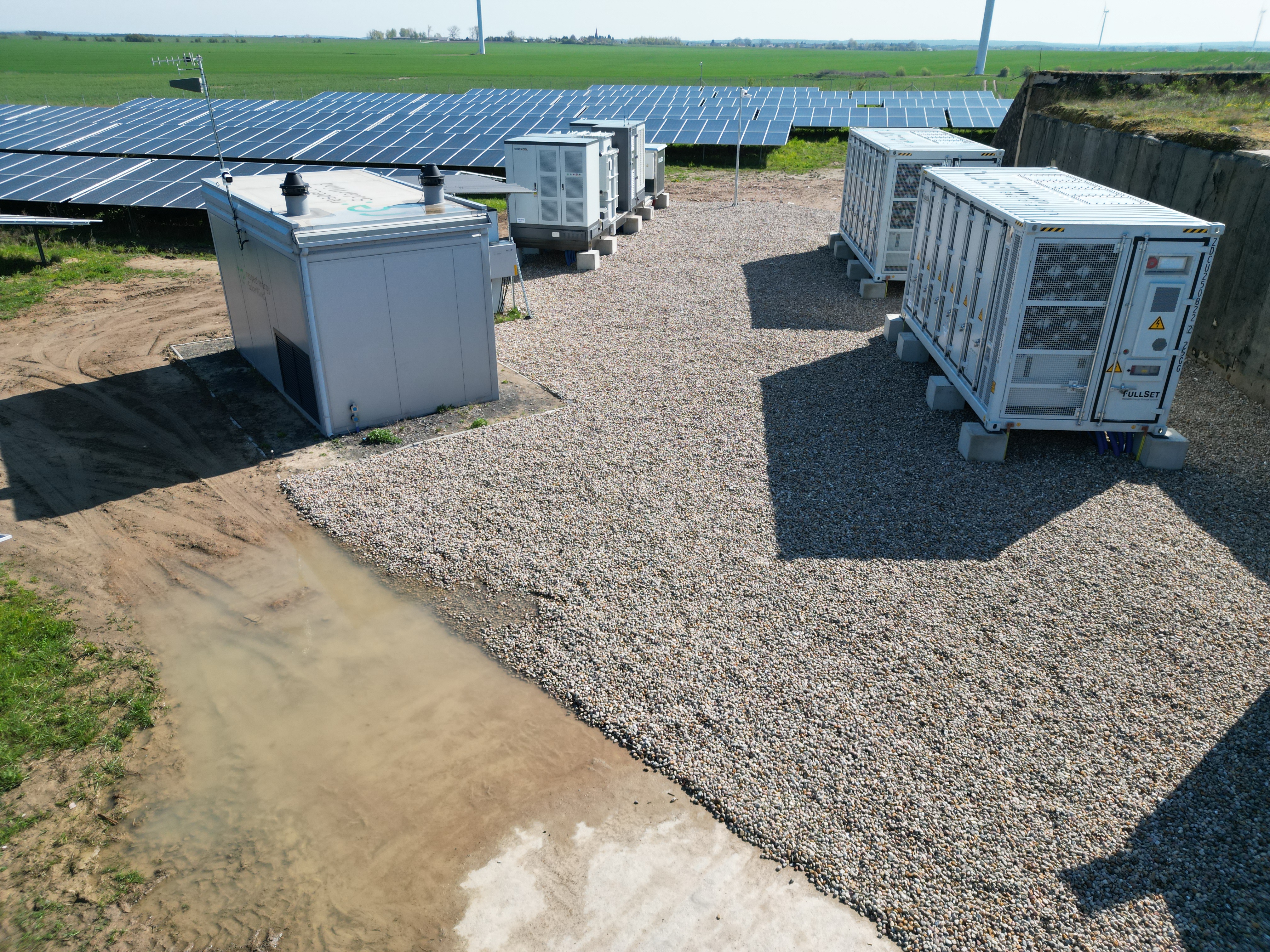

BESS Drzeńsko 3 MW 6 MWh — gotowa instalacja, kontenery LFP

Wyzwanie

Klient — deweloper OZE — zlecił budowę magazynu BESS w trybie generalnego wykonawstwa (EPC) z terminem oddania do użytku w II kwartale 2026. Lokalizacja: Drzeńsko, gmina o ograniczonej infrastrukturze drogowej i specyficznych wymaganiach OSD dotyczących sterowania mocą bierną.

Kluczowe wymagania:

Rozwiązanie

Architektura systemu

Pojemność nominalna6 144 kWh
Pojemność użyteczna (90% DoD)5 530 kWh
Moc znamionowa3 000 kW
Sprawność round-trip≥ 92%
Liczba cykli (do 80% kapacytu)6 000+
Strategia dispatchPeak shaving + arbitraż RCE

Przebieg realizacji

2025-Q3
Projekt budowlany + uzgodnienia OSD
Wniosek o warunki przyłączenia, projekt fundamentów, ekspertyza wpływu na sieć, uzgodnienie warunków pożarowych ze strażą.
2025-Q4
Pozwolenie na budowę + zamówienia komponentów
Decyzja administracyjna (47 dni). Zakup baterii LFP, PCS, transformatora, kontenerów. Lead-time baterii ok. 3 miesiące.
2026-Q1
Fundamenty prefabrykowane + przygotowanie placu
Posadowienie 6 fundamentów prefabrykowanych w 5 dni roboczych. Brak prac mokrych — możliwa praca zimą. Doprowadzenie kabli SN.
2026-Q1
Posadowienie kontenerów + instalacja elektryczna
Dostawa i posadowienie 6 kontenerów (dźwig 100t). Połączenia DC/AC, kable światłowodowe BMS, instalacja PCS i transformatora.
2026-Q2
Uruchomienie EMS + odbiory
Konfiguracja SCADA, integracja z OSD, testy funkcjonalne (ładowanie/rozładowanie pełnym C-rate), odbiór UDT, raport końcowy.

Rezultat

Magazyn pracuje w trybie peak shaving redukując pobór mocy w godzinach szczytowych (17:00–22:00) oraz w trybie arbitrażu RCE wykorzystując różnice cen energii między godzinami doliny i szczytu na giełdzie. Pierwsze miesiące pracy potwierdzają zakładane parametry techniczne i ekonomiczne.

Co wyróżniało projekt
